디지털사이니지 도입, 문의부터 운영까지 8단계 - 각 단계에서 결정할 것과 가장 자주 빠뜨리는 것


디지털사이니지 도입을 검토하실 때 대부분 "몇 인치를 살까", "얼마나 들까"부터 시작합니다. 그런데 실제 프로젝트가 어긋나는 지점은 제품 선택이 아니라 그 앞뒤에 있습니다. 목적이 정리되지 않은 채 사양을 정하거나, 설치 조건을 확인하지 않고 견적을 받거나, 화면은 다 걸었는데 띄울 내용이 준비되지 않은 경우입니다.

이 글은 도입 전체 과정을 여덟 단계로 나눠, 각 단계에서 무엇을 결정해야 하고 실무에서 무엇이 자주 빠지는지를 정리했습니다. 디지털사이니지 개념 자체가 처음이시라면 디지털사이니지란 무엇인가를 먼저 보시는 편이 순서에 맞습니다.

전체 흐름

단계결정할 것자주 빠지는 것
1. 목적 정의이 화면을 왜 다는가목적 없이 사양부터 정함
2. 현장 확인설치가 가능한가전기·벽체·반입 미확인
3. 사양 선택무엇을 얼마나 크게시인 거리 미반영
4. 견적 비교어디에 맡길 것인가포함 범위가 서로 다름
5. 제작·시공일정과 현장 조율부대공사 누락
6. 콘텐츠 준비무엇을 띄울 것인가가장 많이 빠짐
7. 인수인계누가 운영할 것인가교육 없이 종료
8. 운영·A/S어떻게 유지할 것인가보증 범위 미확인


1단계 — 목적 정의

가장 자주 건너뛰는 단계이고, 건너뛰면 나머지 일곱 단계가 전부 흔들립니다.

같은 크기의 화면이라도 목적이 다르면 답이 완전히 달라집니다.

  • 정보 전달 (안내, 시간표, 대기 현황) → 정확도와 가독성이 우선. 큰 화면보다 잘 보이는 위치.
  • 판매 촉진 (메뉴, 프로모션, 신제품) → 시선이 머무는 지점과 콘텐츠 교체 주기가 핵심.
  • 공간 연출 (로비, 브랜드) → 이음매와 마감이 중요. 화면이 인테리어의 일부.
  • 업무 공유 (생산 실적, 현황판) → 데이터를 어디서 가져오는지가 절반.

"우리 매장에 화면 하나 있으면 좋겠다"에서 멈추면 안 됩니다. 누가, 어디에 서서, 몇 초 동안, 무엇을 보고 무엇을 하기를 바라는지까지 정리되어야 다음 단계가 진행됩니다.

2단계 — 현장 확인

제품을 고르기 전에 확인해야 하는 물리적 조건들입니다. 이 단계를 건너뛰면 견적을 다 받아놓고 시공 직전에 문제가 드러납니다.

  • 벽체 구조 — 석고보드 벽에는 대형 화면을 그대로 걸 수 없습니다. 하중에 따라 보강이나 별도 프레임이 필요합니다.
  • 전기 용량 — 대면적 화면은 기존 콘센트 회로로 감당되지 않는 경우가 있습니다. 전용 회로나 분전반 작업이 필요한지 확인이 필요합니다.
  • 네트워크 — 콘텐츠를 원격으로 바꾸려면 통신이 닿아야 합니다. 유선이 어려우면 대안을 미리 정해둡니다.
  • 반입 동선 — 대형 화면은 엘리베이터에 안 들어가는 경우가 있습니다. 계단 반입이나 분할 반입이 가능한지 확인합니다.
  • 허가·심의 — 옥외 설치라면 옥외광고물 관련 절차가 별도로 걸립니다.

점검 항목을 더 자세히 보시려면 LED 전광판 설치 가능 조건 가이드를 참고하시기 바랍니다. LED 기준으로 쓰였지만 확인 순서는 DID도 같습니다.

벽면 매립처럼 개구부 치수를 정확히 맞춰야 하는 시공은 이 단계의 실측이 특히 중요합니다. 기업 사옥 로비 P1.86 벽면매립형 3,840×1,920mm 같은 구성이 그런 경우입니다.

3단계 — 사양 선택

여기서 비로소 제품 이야기가 시작됩니다. 순서가 중요합니다.

① 시인 거리를 먼저 잡습니다. 보는 사람이 화면에서 몇 미터 떨어져 있는지가 나머지를 결정합니다. 문자 높이는 시인 거리의 약 1/200 이상이 통용 기준이고, 이 기준에서 필요한 화면 크기가 역산됩니다.

② 크기가 정해지면 방식이 갈립니다. 실내 근거리는 DID, 대면적이나 옥외는 LED가 기본입니다. 판단 기준은 DID 모니터 선택 가이드LED 전광판 완벽 가이드에 각각 정리되어 있습니다.

③ 설치 방식을 정합니다. 벽부, 스탠드, 천장형, 매립형 중 공간과 동선에 맞는 방식을 고릅니다. DID 모니터 설치 방식 비교에서 다뤘습니다.

④ 운영 조건을 반영합니다. 하루 몇 시간 켜두는지에 따라 연속가동 등급이 달라지고, 세로 설치라면 지원 여부를 확인해야 합니다.

4단계 — 견적 비교

같은 조건으로 맞춰놓고 비교하지 않으면 숫자가 의미가 없습니다. 디지털사이니지 견적이 업체마다 크게 차이 나는 이유는 대부분 포함 범위가 다르기 때문입니다.

비교 전에 다음이 모두 명시되어 있는지 확인하십시오.

항목확인
하드웨어화면, 셋톱, 컨트롤러
구조물브라켓, 프레임, 벽체 보강
시공설치, 배선, 마감
전기전용 회로 증설 포함 여부
소프트웨어CMS 사용료, 기간, 계정 수
콘텐츠초기 제작 포함 여부
보증기간, 범위, 출장비

특히 CMS와 콘텐츠가 견적서에서 자주 누락되거나 "협의"로만 적힙니다. 이 둘이 빠진 견적은 나중에 금액이 늘어납니다.

업체를 어떻게 판단할지는 디지털사이니지 업체 선정 체크리스트에 별도로 정리해 두었습니다. LED 견적의 항목별 구조는 LED 스크린 견적 원가 분해에서 더 깊이 다룹니다.

5단계 — 제작·시공

일정과 현장 조율이 중심인 단계입니다.

  • 제작 기간은 제품과 규모에 따라 달라집니다. 개관이나 오픈 일정이 정해져 있다면 역산해서 착수 시점을 잡아야 합니다.
  • 인테리어 공사와 병행하는 경우, 배선과 개구부 작업은 마감 전에 끝나야 합니다. 순서가 밀리면 벽을 다시 뜯어야 합니다.
  • 전기 공사가 필요하면 별도 업체와의 일정 조율이 들어갑니다.
  • 옥외 대형 시공은 크레인 작업, 도로 점용, 안전 관리가 추가됩니다. 안산 유니테크 본사 공장 외벽 P5.0 / 12,000×3,000mm 같은 규모가 여기 해당합니다.

6단계 — 콘텐츠 준비

실무에서 가장 많이 빠지는 단계입니다. 화면은 예정대로 설치됐는데 띄울 내용이 없어서, 며칠씩 기본 화면이나 임시 이미지가 돌아가는 상황이 자주 생깁니다.

콘텐츠는 하드웨어와 병행해서 준비해야 합니다. 설치가 끝난 뒤 시작하면 늦습니다.

  • 초기 콘텐츠를 누가 만드는지(업체 제작 / 자체 제작 / 템플릿 활용) 견적 단계에서 확정합니다.
  • 이후 콘텐츠를 누가 교체할지 정합니다. 담당자가 없으면 화면은 곧 멈춥니다.
  • 템플릿 기반으로 만들어 두면 이후 교체 부담이 크게 줄어듭니다. 전자메뉴판 CMS 템플릿이 그 사례입니다.

7단계 — 인수인계

설치가 끝나면 프로젝트가 끝난 것으로 보기 쉽지만, 여기서 갈리는 부분이 있습니다.

  • 운영 담당자를 정하고 교육받았는가. 담당자 없이 넘어가면 이후 문제가 생겼을 때 대응할 사람이 없습니다.
  • 계정과 권한이 정리되었는가. 담당자가 바뀌었을 때 접근이 막히는 일이 자주 생깁니다.
  • 무엇을 직접 바꿀 수 있고 무엇이 개발 영역인지 문서로 정리되었는가. 이 구분이 없으면 사소한 수정도 업체에 문의하게 됩니다.

8단계 — 운영과 A/S

도입 이후가 실제 사용 기간의 대부분입니다.

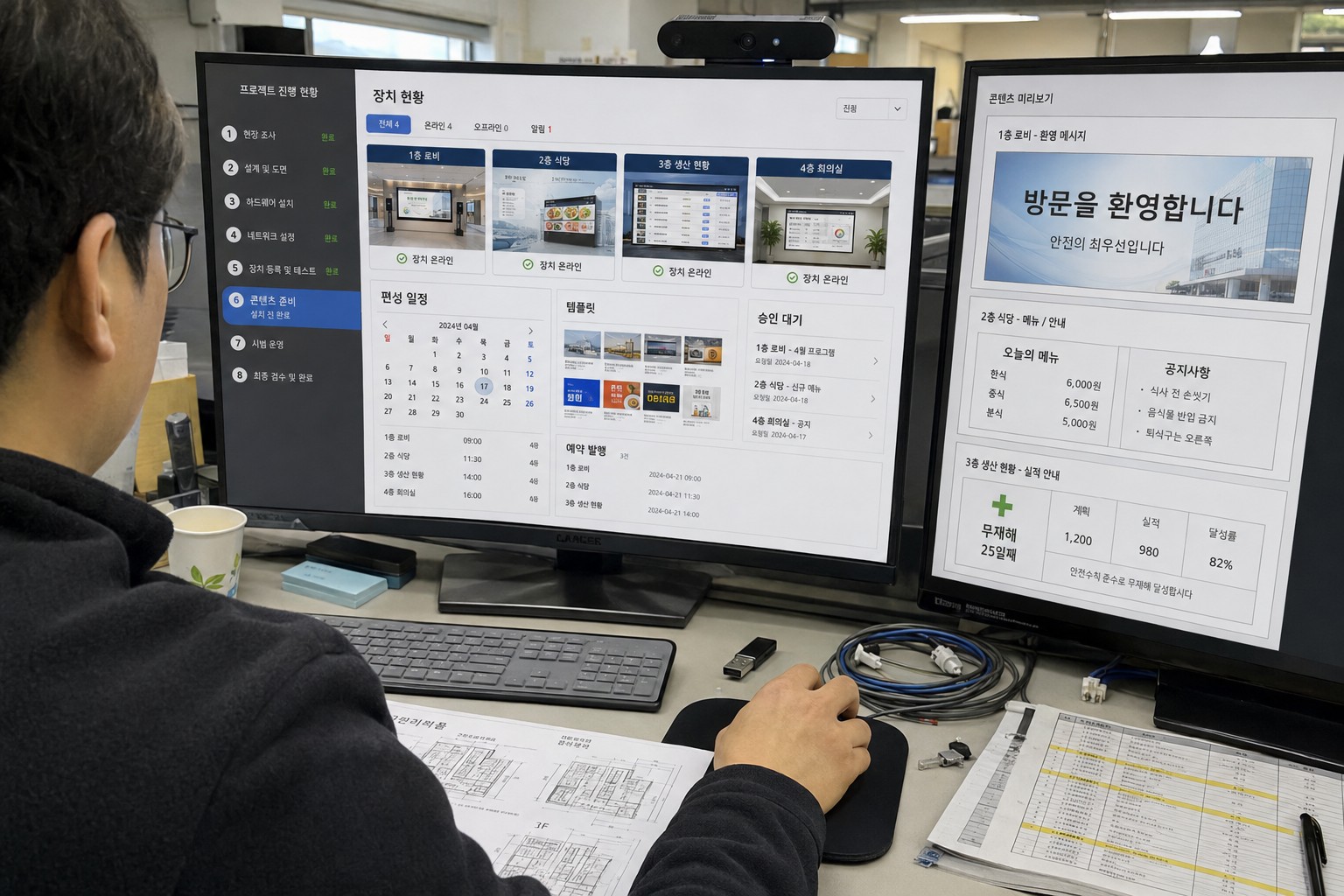

운영 — 콘텐츠를 주기적으로 바꿀 수 있는 구조인지가 만족도를 결정합니다. 화면 대수가 많으면 한 곳에서 전체를 편성하고 각 화면의 동작 상태를 확인할 수 있어야 합니다. 백화점 엘리베이터 홀 49인치 세로형 29대 원격관리 같은 규모에서는 이 구조가 없으면 관리가 불가능합니다. 자세한 내용은 설치 후 사이니지 CMS 운영에서 다뤘습니다.

A/S — 보증 범위를 도입 시점에 확인해 두십시오. 무상보증 기간, 패널 포함 여부, 출장비, 대응 소요 시간, 대체품 제공 여부가 핵심입니다.

여기서 실무적으로 중요한 점이 하나 있습니다. 화면 제조사, 셋톱 공급사, CMS 업체, 시공 업체가 각각 다르면 문제가 생겼을 때 원인을 서로 미루는 상황이 벌어집니다. "이 화면에 문제가 생기면 어디로 전화하나요"라는 질문에 한 곳이 답하는 구조인지 확인해 두시는 편이 안전합니다.



자주 묻는 질문

Q. 검토부터 설치까지 보통 얼마나 걸리나요? 규모와 현장 조건에 따라 편차가 큽니다. 다만 일정이 촉박할 때 가장 먼저 압축되는 것이 6단계 콘텐츠 준비인데, 그 결과가 "화면은 켜졌는데 볼 게 없는" 상태입니다. 오픈 일정이 정해져 있다면 콘텐츠 착수 시점부터 역산하시기를 권합니다.

Q. 화면 한 대만 필요한데도 이 절차를 다 거쳐야 하나요? 단계 자체는 같고 각 단계가 짧아질 뿐입니다. 한 대여도 벽체와 전기 확인은 필요하고, 무엇을 띄울지도 정해야 합니다.

Q. 기존에 설치된 화면이 있는데 교체를 검토 중입니다. 2단계가 훨씬 수월합니다. 기존 구조물과 배선을 활용할 수 있는 경우가 많아 시공 범위가 줄어듭니다. 다만 기존 규격과 신제품 규격이 맞는지는 확인이 필요합니다.

Q. 여러 지점에 나눠 설치할 계획입니다. 처음부터 원격 관리 구조로 잡으셔야 합니다. 지점별로 따로 구축한 뒤 나중에 묶으려면 셋톱과 CMS를 통째로 바꿔야 할 수 있습니다.

Q. 어느 단계에서 업체에 연락하는 게 좋을까요? 2단계 전후가 적절합니다. 1단계 목적은 내부에서 정리하시는 편이 좋고, 현장 조건 확인부터는 함께 보는 것이 효율적입니다. 사양과 견적을 먼저 요청하시면 결국 현장 확인 후 다시 조정하게 됩니다.


어느 단계에 계신지부터 알려주세요

스마트플랫은 12년간 디지털사이니지를 기획·개발·설치·운영해 왔습니다. 하드웨어 공급, 셋톱, 자체 CMS(SmartCMS), 시공, 사후 운영을 한 창구에서 처리하기 때문에 단계 사이에서 담당이 끊기지 않습니다.

아직 목적만 정하신 단계여도 괜찮습니다. 공간 사진이나 도면, 그리고 어떤 용도로 생각하고 계신지만 알려주시면 다음에 확인할 것부터 정리해 드립니다.
